El parque solar fotovoltaico Serones II, ubicado en el municipio de Mayarí, provincia de Holguín, aporta cinco megavatios (MW) al Sistema Eléctrico Nacional (SEN) y es la primera central donada por la República Popular China a Cuba en sincronizar.
Ejecutado por las empresas de Diseño e Ingeniería Vértice y la Eléctrica como inversionista, el proyecto comenzó con las obras civiles en abril y culminó el montaje en tiempo récord, conforme al cronograma propuesto, declaró a la ACN el contratista Luis Manuel Guerrero Díaz.

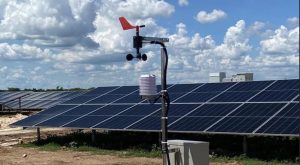

La entidad fue responsable de la dirección integral de la obra, que incluyó la contratación de constructores, la gestión de suministros, el ensamblaje de las 348 mesas que contienen las cajas de conexión, fundamentales para la distribución eléctrica, y la instalación de más de nueve mil paneles solares.
A pesar de contratiempos iniciales que afectaron las labores de cimentación, identificada como ruta crítica, y la perforación del terreno, limitada por recursos, la incorporación de tres equipos adicionales permitió agilizar la fundición de más de cuatro mil cimientos y superar el retraso inicial, explicó.
Un factor clave para la pronta conclusión fue la implementación de soluciones innovadoras, entre ellas el ensamblaje de las mesas portapaneles desde el almacén para su posterior traslado y montaje final, lo que permitió completar esa tarea en solo 21 días, además de asegurar el control del inventario y evitar la pérdida de piezas.
Aunque el equipo no disponía de experiencia previa en el montaje de granjas fotovoltaicas, la conformación de un grupo capacitado y la colaboración de otros organismos facilitaron el proceso, comentó Guerrero Díaz.
La materialización de Serones II involucró a alrededor de 260 obreros, entre ellos ocho brigadas de la Unión de Construcciones Militares y personal de empresas como la de Mantenimiento y Reparación de Máquinas, Herramientas y Equipos, quienes participaron en la parte eléctrica.
Actualmente trabajan en la construcción de un vial que conectará todas las áreas del emplazamiento, desde la carretera hasta la entrada, y que contempla una vía de emergencia, agregó.
Además, indicó que también intervienen en el proyecto Serones I, ubicado cerca del ya sincronizado, con la misma capacidad de generación y que será el primero en incluir baterías; ya iniciaron las labores de desbroce, que avanzan a más del 70 por ciento, preparándose para la colocación de la cerca perimetral.
La provincia de Holguín cuenta ya con tres parques solares inaugurados que suman 21.8 MW, a los que se añaden el de La Caridad, en Rafael Freyre, que ya aporta energía, y el de El Cocal, en el municipio Urbano Noris, con una capacidad de 10 MW, también parte del proyecto del gobierno chino que permitirá generar 120 MW en el país.
Otros artículos del autor:
- Evacuan a más de 41 000 personas en el sur de China por el tifón Tapa
- Presidente de Cuba visitó termoeléctrica de provincia Camagüey
- Sincronizan al SEN dos parques solares fotovoltaicos en Mayabeque
- Colocan domo a nuevo tanque en Base de Supertanqueros de Matanzas
- Recuperan equipos robados en el Hospital Clínico Quirúrgico Diez de Octubre
